文章总结: ThearticleoutlinestenwarningsignalsofITprojectfailureacrossthreephases:inadequateplanninglikevaguedemands,chaoticexecutionincludingfakeprogressandscopecreep,andmanagementerrorssuchasarbitrarydeadlinesandaddingstaff.Toavoidthedeathspiral,projectmanagersareadvisedtorecognizesunkcostsandstopfailingprojects,focusontheMinimumViableProducttodelivercorevaluequickly,andcourageouslysaynotounreasonabledemandsfromstakeholders. 综合评分: 80 文章分类: 其他
项目经理鬼故事:IT项目走向烂尾的10个“死亡信号”,你中了几条?
原创
小C 小C
CIO之家
2026年1月22日 07:03 广东
每一个成熟的项目经理,都是用无数个烂尾项目的尸体堆出来的。
这不是危言耸听。根据统计全球范围内,能按时、按预算且满足需求交付的IT项目,成功率长期徘徊在30%左右。也就是说,烂尾和延期才是常态,成功反而是“幸存者偏差”。
项目烂尾从来不是突然死亡,它像慢性病,在早期就充满了征兆复盘一下那些将项目拖入“死亡螺旋”的十大征兆。请各位PM对号入座,看看你的项目是否已经病入膏肓。

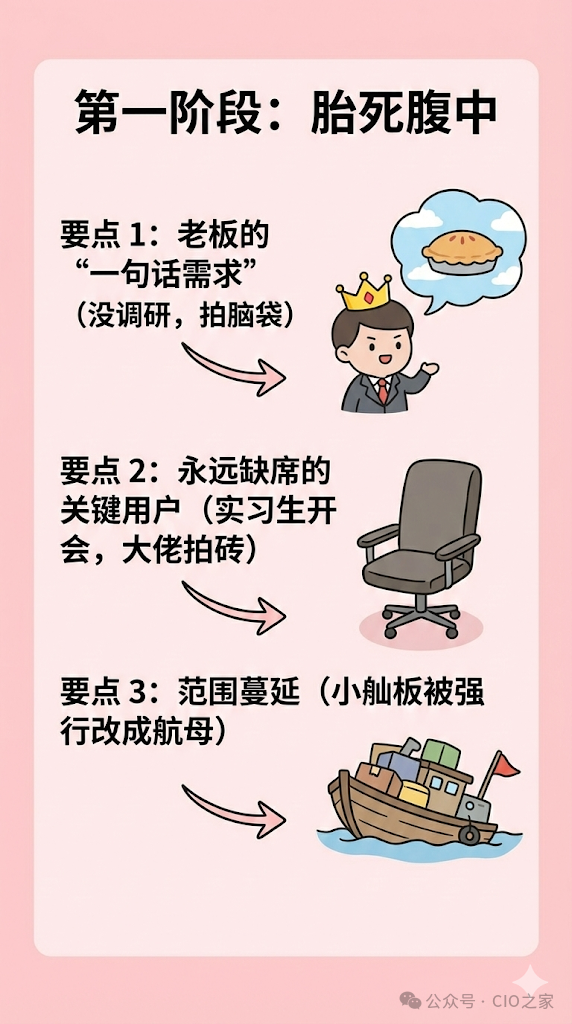

第一阶段:先天不足
很多项目在写下第一行代码前,其实就已经“死”了。
征兆1:老板的“一句话需求”
真实场景:老板在电梯里灵光一闪:“老王,隔壁公司搞了个数据大屏挺炫酷,咱们下个月也弄一个,要能以此指导战略决策。” 没有任何调研,没有业务痛点分析,只为了迎合高层随口的一句话而立项。
危害指数:⭐⭐⭐⭐⭐
这种项目通常被称为“政治面子工程”。需求模糊是项目管理的万恶之源。 当你试图满足一个连提出者自己都没想清楚的需求时,你就是在用战术的勤奋掩盖战略的懒惰。
征兆2:永远缺席的关键用户
需求调研会,业务部门派来了两个刚入职的实习生,全程点头记笔记。真正的业务骨干说“太忙,没空参会”。等到系统上线那天,业务领导看了一眼屏幕,冷冷地说:“这根本不是我们要的东西。”
危害指数:⭐⭐⭐⭐⭐
这是典型的“假性参与”。没有决策权的用户参与调研,就是在浪费时间。 这种错位会导致项目在最后关头面临推倒重来的毁灭性打击。
征兆3:范围蔓延
原本定好只是做一个库存管理模块,会上某位总监随口一句:“顺便把物流追踪也加上吧,反正都是管货的。” 于是,“顺便”成了噩梦的开始,加着加着,一个小舢板被强行加盖成了航空母舰,最终在首航前沉没。
- 危害指数:⭐⭐⭐⭐

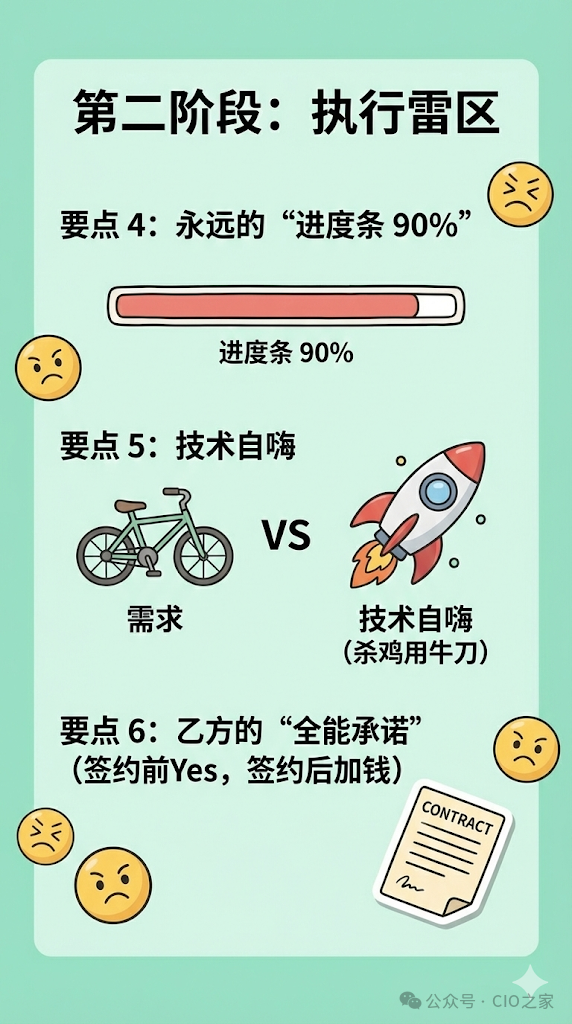

第二阶段:执行泥潭(过程中的自嗨与失控)
如果说需求端是埋雷,那么执行端的混乱就是在雷区蹦迪。
征兆4:虚假的“进度条90%”
每周周会,开发团队都汇报:“进度正常,完成了90%。” 一个月过去了,还是90%。
-
危害指数:⭐⭐⭐⭐
这就是IT界著名的“帕累托悖论”——剩下的10%工作量,往往需要花费90%的时间来完成。 这种虚假的安全感,是项目延期最大的迷魂药。
征兆5:技术自嗨
明明一个简单的SQL就能解决的问题,技术架构师非要上区块链、微服务、中台架构。美其名曰“为了未来的扩展性”,实则是为了在自己的简历上多写几个热门技术词汇。
- 危害指数:⭐⭐⭐
脱离业务场景的技术堆砌,就是耍流氓。 当技术团队沉迷于“造火箭”,业务部门还在等着“自行车”送货,矛盾爆发是迟早的事。
征兆6:乙方的“全能承诺”
投标时,乙方销售拍着胸脯:“没问题,都能做,不仅能做,还免费送您个APP。” 签约后,实施顾问两手一摊:“这个功能标准产品不支持,要二开,得加钱。”
-
危害指数:⭐⭐⭐⭐
所有在售前阶段轻易说出的“Yes”,都会在实施阶段变成打在PM脸上的巴掌。不懂得管理预期的乙方,是项目最大的隐形炸弹。

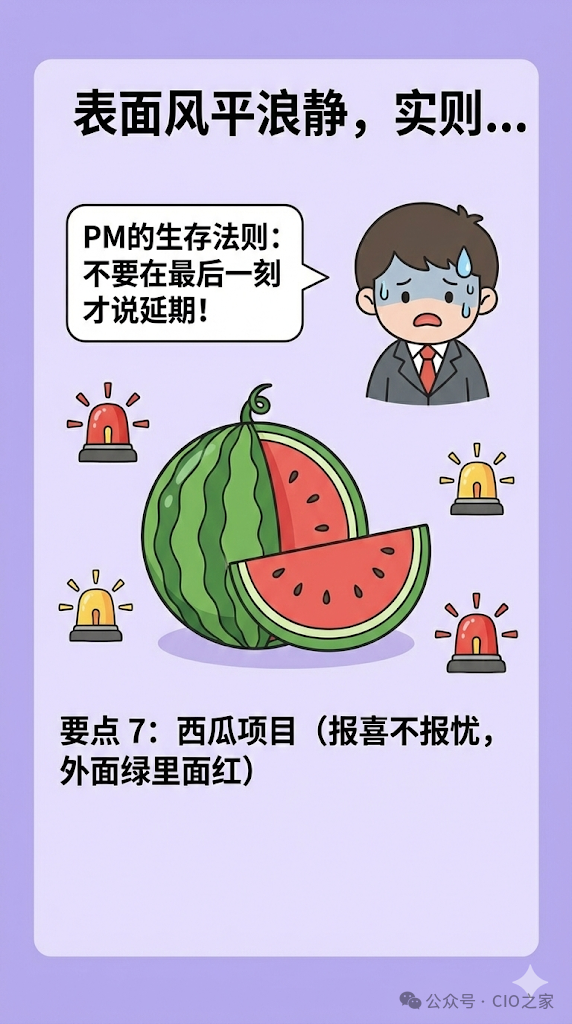

征兆7:报喜不报忧的“西瓜项目”
项目周报全是绿色(正常),实际内部全是红色(高危)。直到上线前一周,PM才突然告诉领导:“因为某某技术原因,我们需要延期三个月。”
危害指数:⭐⭐⭐⭐⭐
第三阶段:管理层的盲目指挥
很多时候,打败项目的不是技术难题,而是“人”。
征兆8:拍脑袋定的“吉日上线”
老板看了看黄历,或者为了赶上某个大领导视察,直接拍板:“必须在10月1日上线献礼!” 于是全员开启“996”模式,牺牲测试时间,带着几百个Bug强行上线。
- 危害指数:⭐⭐⭐⭐
- 专家点评:违反客观规律的行政命令,是质量的杀手。 这种赶工出来的系统,上线即崩溃,献礼变“献丑”。
征兆9:政治斗争的牺牲品
项目的发起人(Sponsor)突然调岗或离职,新来的领导对前任的项目不感兴趣,甚至为了树立自己的威信刻意冷落。项目瞬间变成了“没娘的孩子”。
- 危害指数:⭐⭐⭐⭐⭐
征兆10:布鲁克斯法则的诅咒
项目延期了,管理层的直接反应是:“加人!给我从其他组调十个人进去!”
-
危害指数:⭐⭐⭐⭐
经典著作《人月神话》早就告诉我们:向一个已经延后的项目增加人手,只会让它更慢。 沟通成本的指数级增加,会压垮最后的救命稻草。
如果你发现手中的项目中了以上三条,恭喜你,你正在驾驶一辆冲向悬崖的列车。这时候,作为项目经理,你需要展现真正的IT领导力。
1.敢于止损,拒绝沉没成本谬误
承认项目失败很难,但继续在这个无底洞里投入资源更愚蠢。如果项目已经偏离了商业价值,或者技术上已经无法回头,哪怕已经投入了500万,不仅要敢于按下暂停键,更要敢于按下停止键。 这不是认输,这是为企业止血。
2. 回归MVP(最小可行性产品)砍掉那些花里胡哨的功能,砍掉那些“未来可能有用”的架构。只保留最核心、最能解决业务痛点的功能,快速上线,快速验证。完成比完美更重要。
3. 学会说“No”好的项目经理不是只会当传声筒的“Yes Man”。面对老板不切实际的工期,面对业务部门无休止的需求变更,面对技术团队的过度设计,你要有勇气,更有底气说“No”。
做数字化项目,就像在泥潭里行军。识别征兆是为了活下去,而敢于做那个吹哨人,才是资深专家的素养。
愿各位的项目都能远离“ICU”,平安落地。
| | | | | — | — | — | | 回复任意关键词获取更多内容 | | | | IT项目 项目管理 | | |
| | | |
| — | — | — |
| 推荐的文档 | | |
| 回复 文档编码 或长摁识别二维码查看和下载文档 | | |
| | | |
|
| | |
|
| | |
|
| | |
|
| | |
|
| | |
|
| | |
|
| | |
| | | | | — | — | — | | 推荐的文章 | | | | 从调研到结项,IT项目需要哪些费用 AI如何改变IT项目管理 IT项目常用考核指标 IT项目为什么难以推进甚至失败 IT项目调研访谈实践经验 IT项目需求管理实践 | | |
免责声明:
本文所载程序、技术方法仅面向合法合规的安全研究与教学场景,旨在提升网络安全防护能力,具有明确的技术研究属性。
任何单位或个人未经授权,将本文内容用于攻击、破坏等非法用途的,由此引发的全部法律责任、民事赔偿及连带责任,均由行为人独立承担,本站不承担任何连带责任。
本站内容均为技术交流与知识分享目的发布,若存在版权侵权或其他异议,请通过邮件联系处理,具体联系方式可点击页面上方的联系我。
本文转载自:CIO之家 小C 小C《项目经理鬼故事:IT项目走向烂尾的10个“死亡信号”,你中了几条?》
版权声明
本站仅做备份收录,仅供研究与教学参考之用。
读者将信息用于其他用途的,全部法律及连带责任由读者自行承担,本站不承担任何责任。









评论
